两个月的暑假马上结束了,马上就开学啦,大家想到的第一句话是你的暑假作业都完成了吗?
……
其实,除了开学要收到老师检查作业的学生之外,作为学校锅炉房改造工作的我们也一样到了被检阅的时刻。
工程规模:包括2台2.8MW、燃气真空热水锅炉及辅机设备供货、卸货、搬运、吊装、组装、接线、调试、验收、技术培训等。
学校锅炉房改造现场情况分析

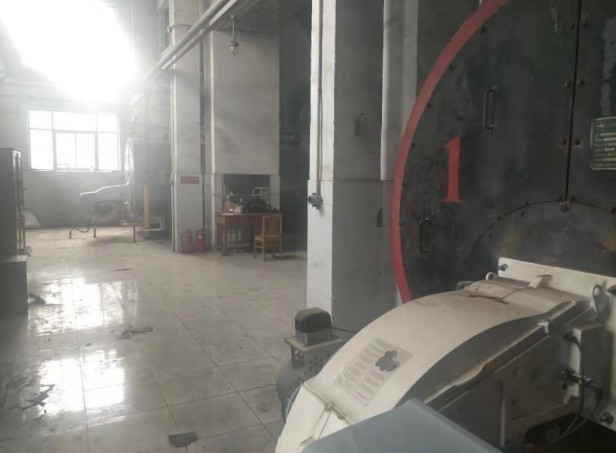

原有设备和管道尚未拆除,原有锅炉房内安装两台4吨热水锅炉,空间较大,但锅炉房门尺寸为1.6*2m,旧锅炉不能整体外运,新锅炉也不能整体运输。
新旧设备的运输需要拆除锅炉房南侧墙体和窗户作为吊装口,墙体开洞尺寸为3*3m,且洞口上方有承重梁,不会破坏墙体结构。
锅炉房周围均为车辆通道,无法作为物料堆放场地,锅炉房内空间小且需要兼顾施工空间,也不利于物料堆放。我方将提前确认到货时间,到货时间确定后,提前告知物业,并协调居民,锅炉房附近暂时禁止停车及通行,以便停放施工机械和设备堆放。
由于学校锅炉房改造需要利用原有低氮燃烧机,我方施工人员将原有燃烧机拆除后,随即安排人员进行擦拭清洗,在用防尘布包过进行保护,待新锅炉就位后,重新安装至新锅炉。
本学校锅炉房改造施工时间为夏、秋季,北京多雷雨天气,我方在设备运输时,提前备好塑料布,如果在锅炉设备卸载和搬运过程中突然降雨,我方将采用塑料布盖住设备,保证锅炉设备的完好。
另由于学校锅炉房改造现场狭小,部分设备、材料需放置在锅炉房外,我方将做好成品保护工作,设置围挡及安全警示牌,并在下雨之前,提前进行遮盖,避免设备、材料淋雨,造成损坏。
