纪洪涛,北京东方永捷热力技术中心销售经理,我们叫他纪哥。
强佑清河新城,15日内完成20台锅炉安装改造,是纪哥在2017年工程量最大,施工难度最大且工期最短的一个项目。
2019年1月22日下午1点30分,北京东方永捷热力技术中心组织全体员工到强佑清河新城锅炉房参观学习。
13点30分:到达清河新城,站在小区内部的广场上,抬起头,仰望幢幢高楼,阳光穿过玻璃,照射到室内,温暖、明亮,这是我梦寐以求的住所,或许是我对大窗房的一种执念,好像有了窗户,就能让我在任何时间、任何情况温暖起来。 … …好像跑题了,回来!

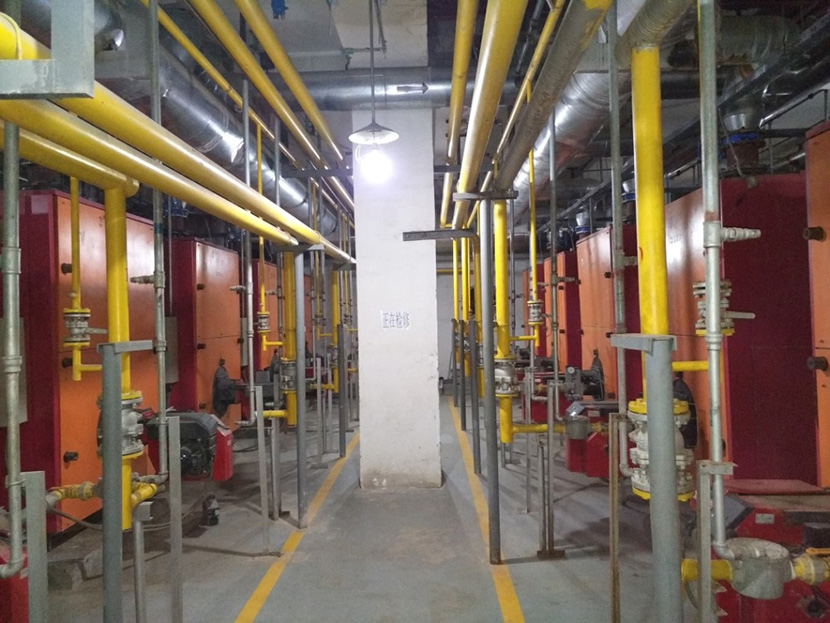

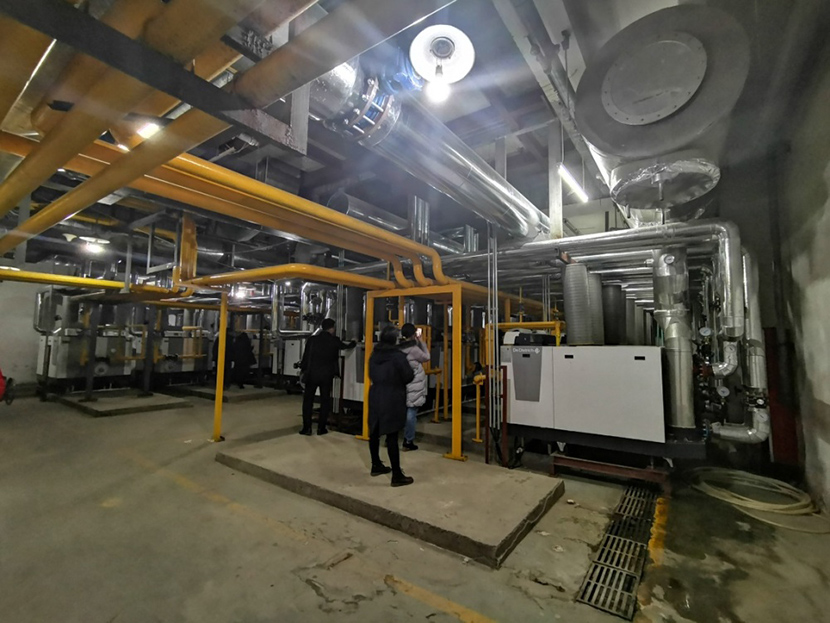

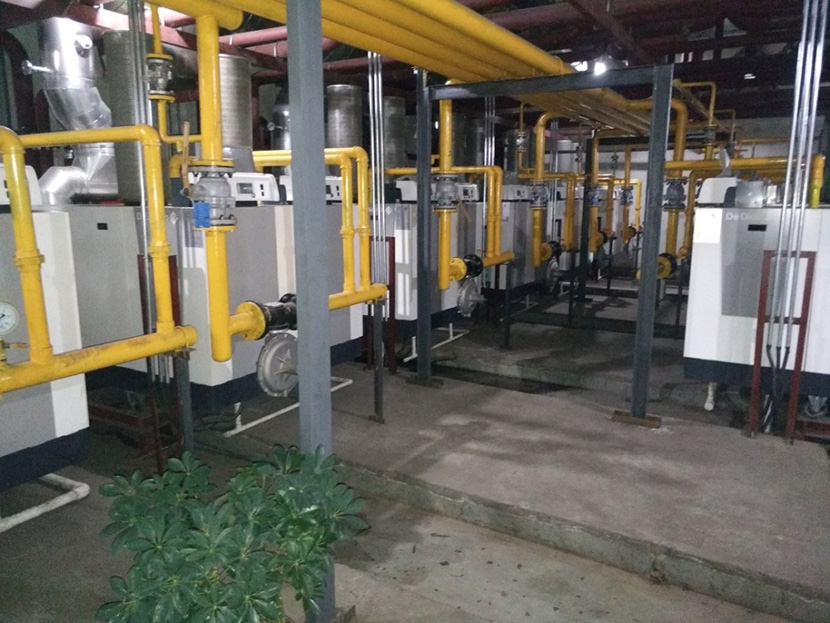

13点40分,集合完毕,进入锅炉房。在这一群同事中,我算得上是公司的新员工,我从来都没有见过规模这么大的锅炉房,20台锅炉,整整齐齐的排列在那里。

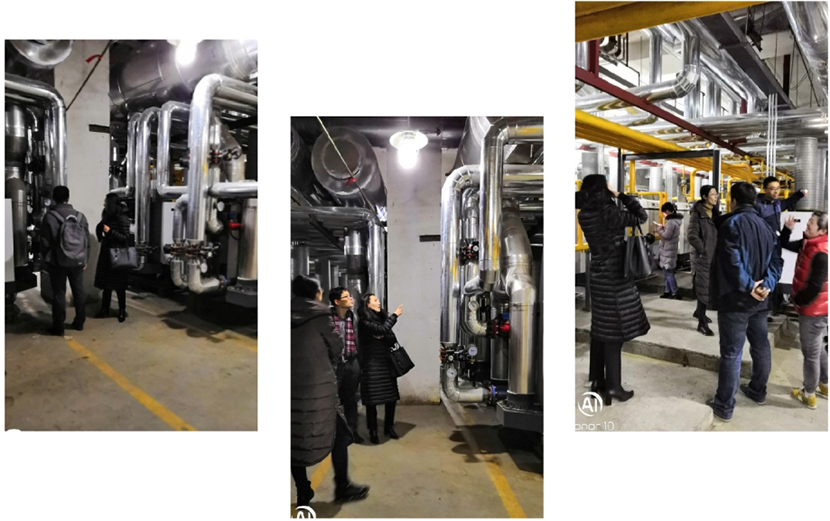

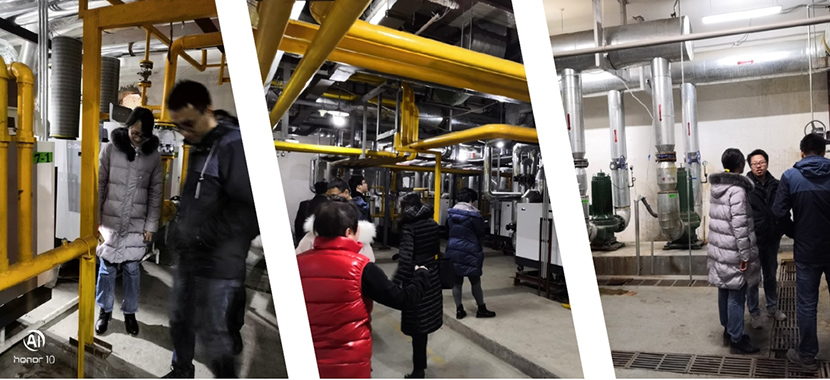

13:40分—14点20分,参观过程中,有人激烈争辩,有人窃窃私语,也有人默默的做着笔记。
15点00分—17点00分,纪哥在会议室和所有参观人员分享他在此项目中的心里路程。
从项目概况 运作过程 施工过程 环保验收 心得感悟五方面来给我们讲解整个项目。
小区供暖面积33万平左右,需拆除原有10台4吨锅炉,更换20台2吨锅炉,由于用户要求供暖不能停,所以本项目需分两次拆除,必须保证一侧供暖不能停。还包括烟囱、管道、燃气、电气等部分的改造,确保12月31日前具备供暖条件。
签过合同,就要施工了,因为涉及到环保补助原因,所以施工周期必须控制在15天以内完工,这就造成了一种紧迫感,立马成立项目部,制定施工方案(倒排工期,人员配备情况,设备材料进场时间,详细到每天的工作要完成什么程度,确保24小时施工。)
11月27日正式施工,施工期间产生的30吨废料,施工人员一夜内全部清理完毕。

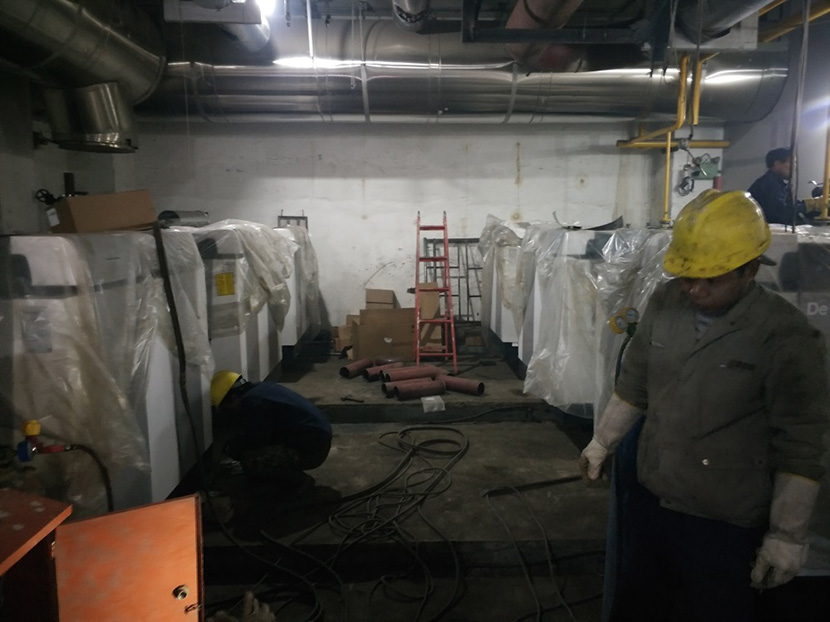

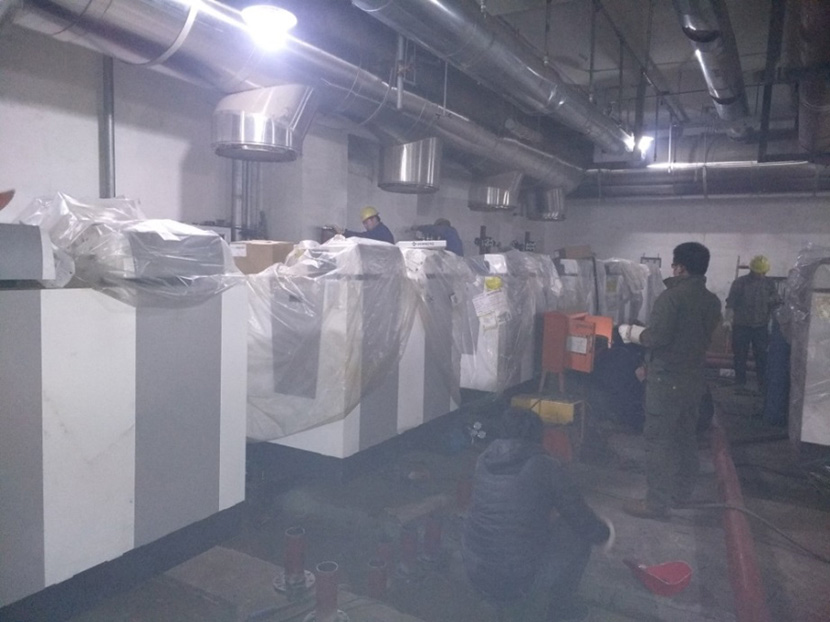

施工人员会主动将锅炉的底座、管道预制做好

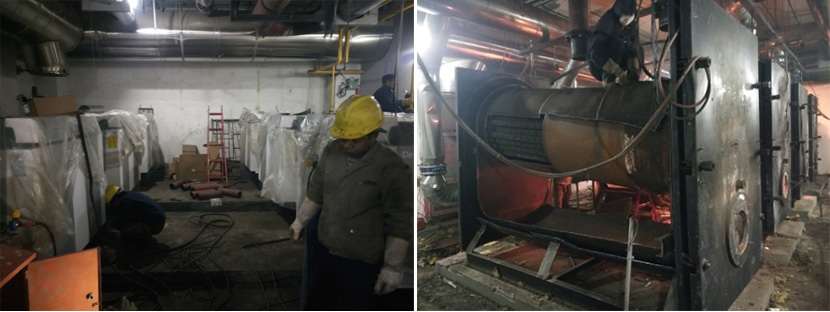

也经历了一下午时间,10台锅炉全部就位安装,保证路面畅通,避免了影响业主通行。
一切准备就绪,设备该进场了,当天通知库房第二天锅炉要进场,库房人员晚上装好车,第二天早上直接送货,赶在早高峰之前完成运输。
由于施工计划制定的很详细,所以因施工问题需要停水停电,都得以提前两天时间通知物业,整个施工过程中,没有收到任何业主的投诉。对此,物业也给予我们很高的评价。在此,也感谢物业给予我们大力的配合。
经过多方人员的支持,
12月14日,锅炉部分基本完成调试。
12月21日顺利通过了环保局现场审核验收,保证了12月31日前改造完成并使用。
相比今年做的锅炉房,它不漂亮,但绝对是属于一个伟大的工程。
纪哥在最后自己的心得体会里说:要给所有参与项目的人100分,包括甲方、物业、施工人员、所有设备材料厂家。在这个项目中他也体验到了什么是主导,什么叫责任!
但是我要说,也要给纪哥打100分,给公司的每一位销售人员打100分,他们的付出仅仅一次分享和一篇文章是表达不出来的。
在这里也要对今年与我公司互相配合的甲方、施工人员,所有厂家表示感谢,感谢你们的包容和配合!
